Fique por dentro dos prazos após a aquisição do seu projeto solar
05/05/2021 |
Painel Solar
Energia
Legislação
Quer saber qual será o próximo passo da sua compra?

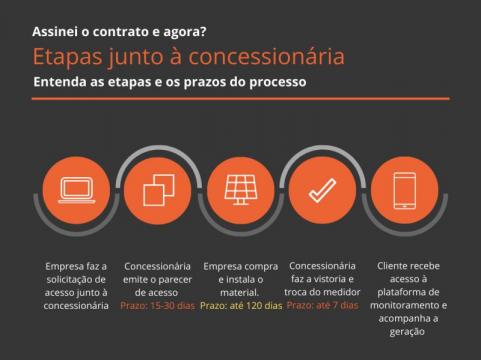

Acompanhe o processo:
1. Após a efetivação da proposta e assinatura do contrato, a BSE Solar reúne as informações do cliente e faz a Solicitação de Acesso junto a concessionária;
2. A concessionária tem o prazo de 15 dias para a emissão do Parecer de Acesso para projetos de microgeração e 30 dias para projetos de mini geração;
3. Após a aprovação do projeto solar pela concessionária, a BSE Solar está autorizada a fazer a instalação. A instalação precisa ser concluída no prazo máximo de 120 dias após a emissão do Parecer de Acesso, caso contrário o projeto tem que ser reenviado para uma nova análise;
4. Após a conclusão da instalação a BSE Solar solicita a vistoria e troca do medidor - que passa a ser bidirecional. A concessionária tem o prazo máximo de 7 dias para realizar o serviço após solicitado;
5. Depois de realizada a troca do medidor, o sistema passa a funcionar e o cliente recebe acesso ao aplicativo de monitoramento onde o mesmo pode acompanhar a geração diariamente.
Os prazos acima citados foram estabelecidos através da Resolução Normativa ANEEL nº 482/2012.
